“办公室选址阶段”
About
1-3 months
Office Site Selection Phase
需求调研与规划
明确办公面积、功能需求、预算、地理位置偏好等核心需求,形成详细的需求清单。
市场调研与项目筛选
收集符合需求的项目信息,初步筛选出3-5个意向项目。对意向项目进行成本分析(租金、物业费、运营成本等),评估项目的交通便利性、商业配套完整度、优劣势等。
实地考察与评估
实地勘察意向项目,核实项目现状、户型、层高、承重、水电空调条件等,记录关键信息。
与物业沟通装修限制、施工时间、费用等事宜,评估物业管理水平。
合同谈判与签约
与业主就租金、装修期、免租期、优先续租权等条款进行谈判,审核合同条款,确保权益清晰。
完成租赁合同签署,缴纳押金,明确入驻时间。
“设计与方案确定”
About
2-3 weeks
Design and Plan Finalization

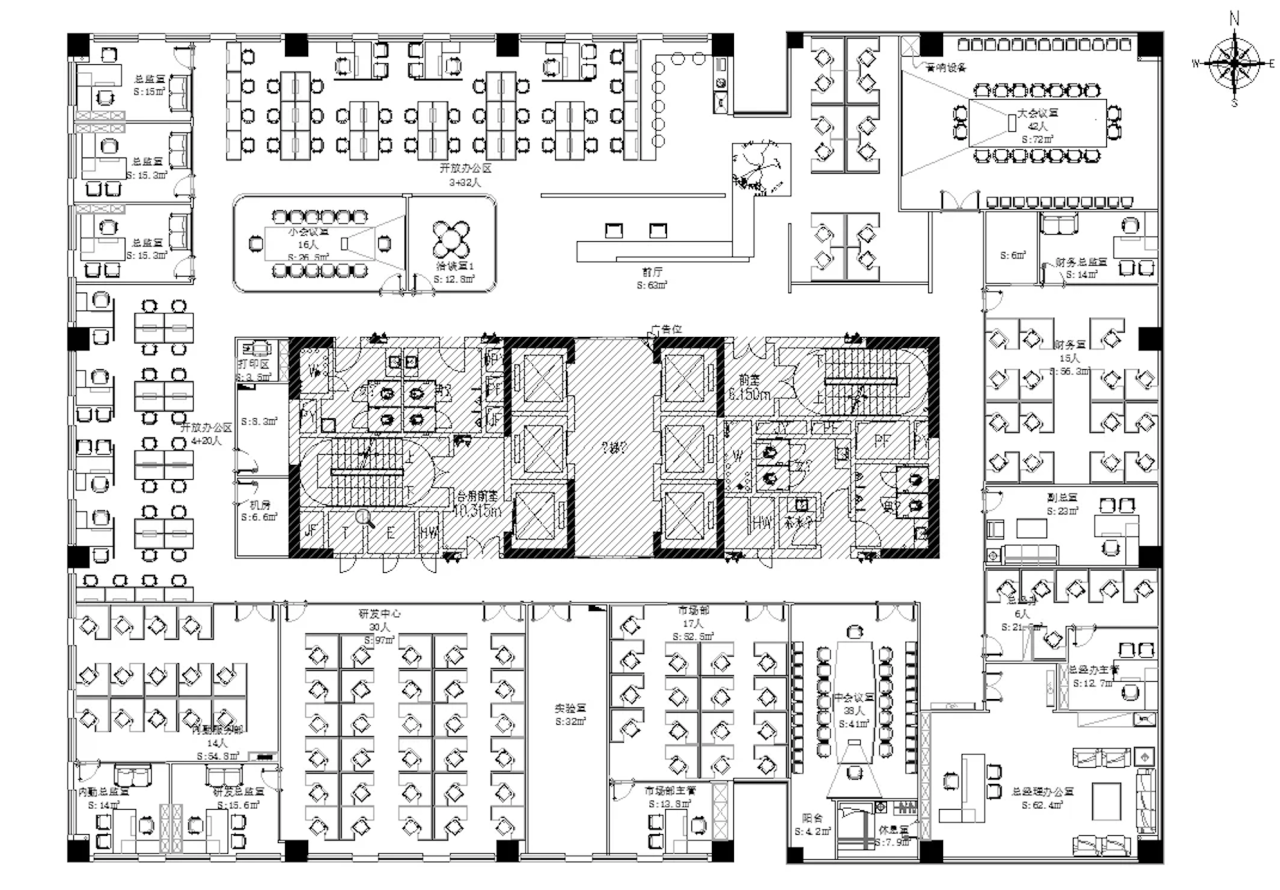

根据公司需求和空间特点,委托设计公司或内部团队制定装修方案,包括平面布局、风格、色彩、材料等。组织各部门评审设计方案,确保满足工作需求和企业形象要求。
供应商招标与合同签订
招标筛选装修公司、家具供应商、消防工程商等,评估资质、案例、报价和服务质量。签订装修合同,明确工期、质量标准、付款方式、违约责任等条款。
施工前准备
办理街道、或住建部门及物业开工手续、消防报批等必要文件,缴纳相关费用。协调水电、网络等基础设施的接入和改造,确保施工条件具备。
“装修施工阶段”
About
1-3 months
Construction and Renovation Phase
拆除与基础工程
拆除原有装修(如有),清理垃圾,进行墙面、地面、天花板的基层处理。完成水电、消防、空调等隐蔽工程的改造和安装,进行隐蔽工程验收。
主体工程
进行隔墙搭建、吊顶安装、地面铺贴、墙面装饰等主体工程,同步安装隔断门、灯具等。定期进行施工进度检查,确保工程按计划推进,及时解决质量问题和变更需求。
安装与收尾工程
安装家具、办公设备、智能化系统等,进行设备调试和功能测试。进行细节修复、收口处理,完成开荒保洁,确保环境整洁。
“入驻前准备阶段”
About
1-2 weeks
Preparation Phase Before Commencement
空气质量检测与治理
委托专业机构进行室内空气质量检测,若甲醛、苯等有害物质超标,采取通风、除甲醛治理等措施,直至达标。
物品搬运与布置
组织搬家团队,将办公设备、文件、家具等搬运至新办公室,按工位表和布局图进行摆放。安装电话、网络、打印机等设备,调试办公系统,确保正常使用。
员工培训与沟通
组织员工培训,介绍新办公室的设施使用方法、安全注意事项等。发布入住通知,解答员工疑问,确保顺利过渡。
“总体时间规划参考”
Overall Time Planning Reference
办公室500-1,000㎡
选址1周-1个月,装修准备1-2周,施工2周-1个月,入住准备1周,总计约1-2个月。
办公室1,000-5,000㎡
选址1-2个月,装修准备1-2个月,施工2-3个月,入住准备1周,总计约3-7个月。
办公室5,000㎡以上
选址2-3个月,装修准备1-2个月,施工3-5个月,入住准备1-2周,总计约6-12个月。
以上时间仅为初步预估,实际进度可能因项目复杂程度、供应商协作情况、不可抗力等客观因素而发生调整。建议于项目启动之初制定详细的里程碑计划,并建立定期跟踪与动态调整机制,以确保项目有序推进。
